Budowa PGE Nowy Rybnik jest zaawansowana w 90 proc. Część instalacji przechodzi rozruch
Budowa jednego z największych bloków gazowo-parowych w Europie zbliża się do końcowego etapu. PGE Nowy Rybnik jest gotowy w około 90 proc., a część instalacji technologicznych została już przekazana do wstępnego rozruchu.
Ponad tysiąc osób nadal pracuje przy budowie PGE Nowy Rybnik

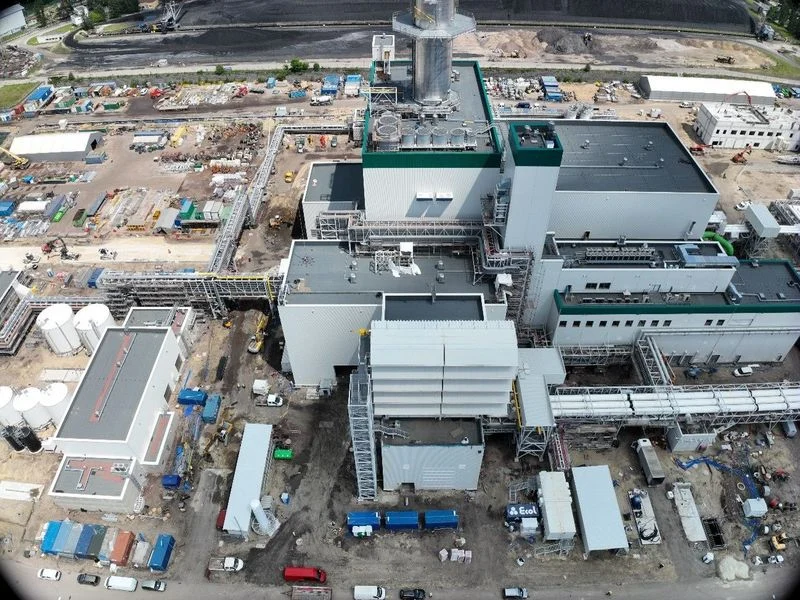

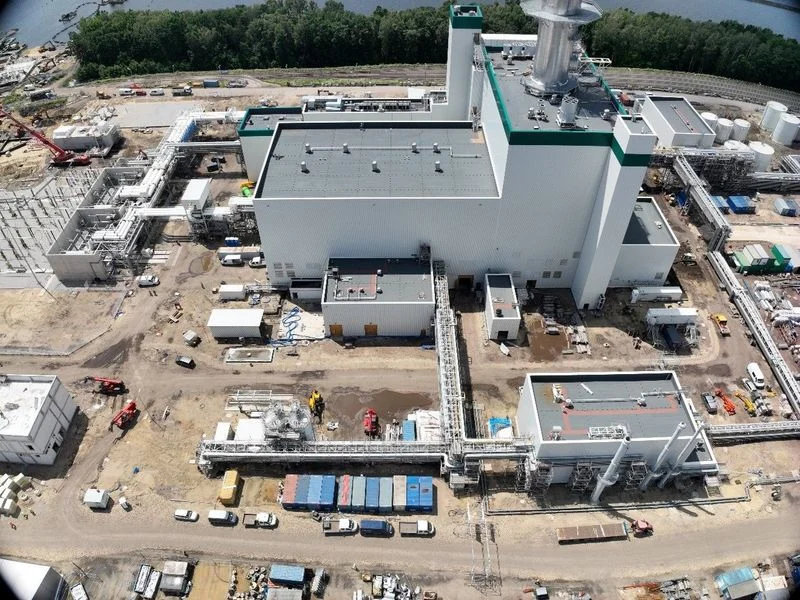

Większość robót budowlanych dobiega końca, a około 15 proc. obiektów i urządzeń technologicznych trafiło już do wstępnego rozruchu. Mimo dużego zaawansowania inwestycji każdego dnia na placu budowy pracuje ponad tysiąc osób.

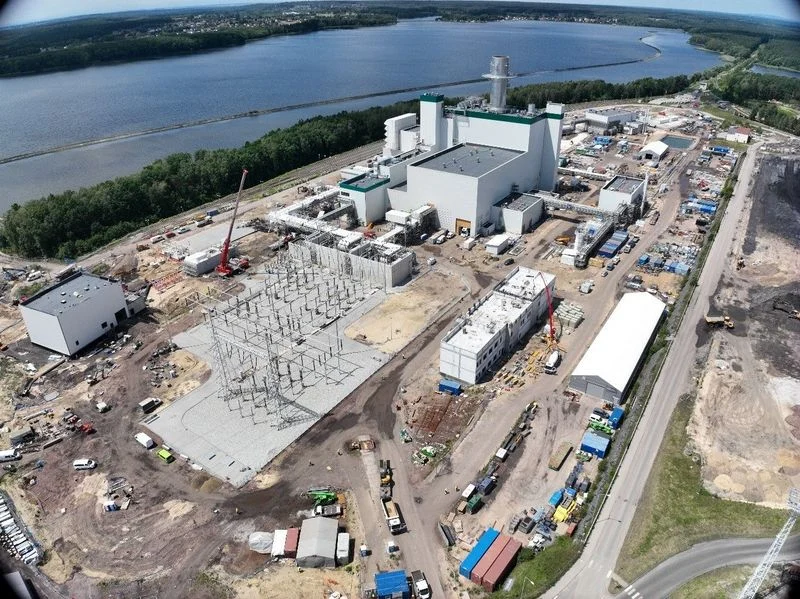

Jednym z najważniejszych obecnie etapów jest uruchomienie zasilania powstającego bloku. Prace obejmują podanie napięcia z nowo oddanej linii 110 kV i rozprowadzenie docelowego zasilania elektrycznego do wszystkich instalacji technologicznych.
Nowa jednostka ma być jednym z największych bloków gazowo-parowych w Europie. Po uruchomieniu ma produkować energię elektryczną wystarczającą dla około 2 mln gospodarstw domowych.
Bariery w Zalewie Rybnickim mają chronić ryby

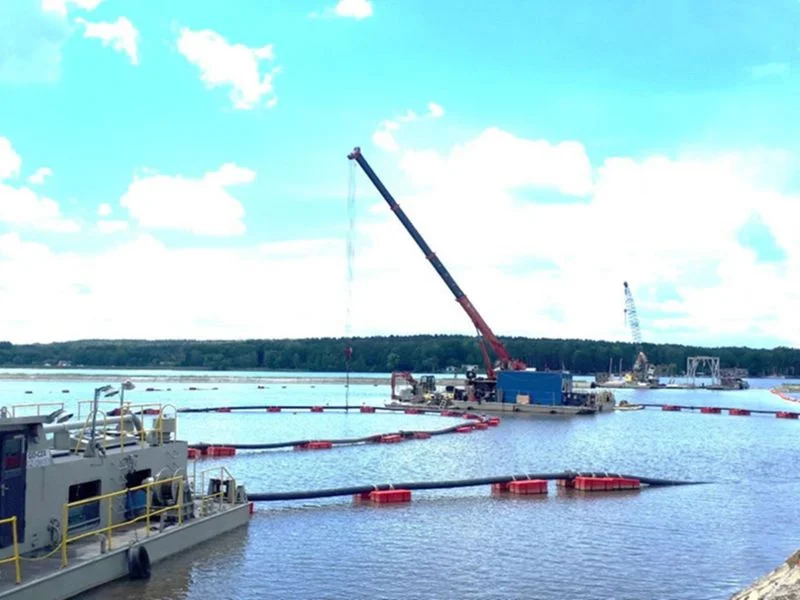

Zaawansowane prace trwają również w rejonie ujęcia wody chłodzącej. Kończy się budowa pompowni oraz montaż podwodnej części układu.

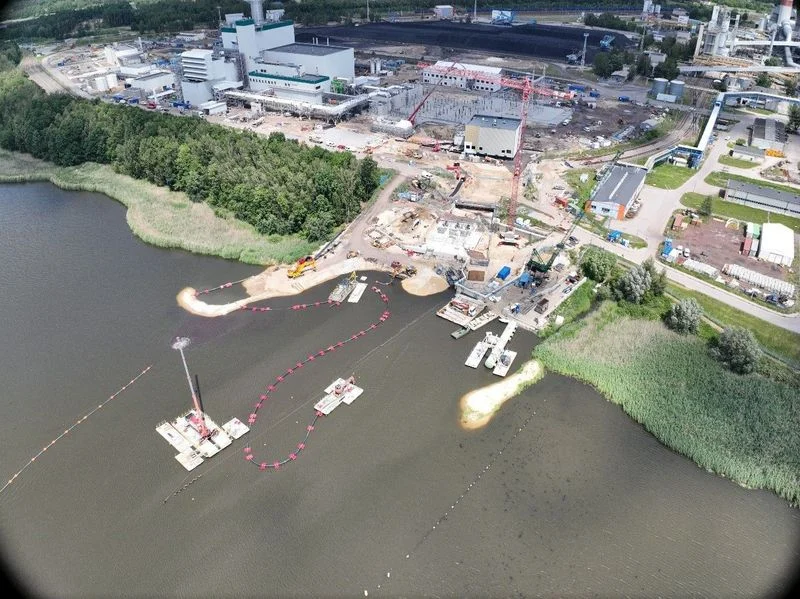

Zamontowano już urządzenia zabezpieczające ujęcie wody, w tym kraty mechaniczne i sita obrotowe. Projekt przewiduje także zastosowanie specjalnych barier behawioralnych, które mają chronić ryby w Zalewie Rybnickim i jednocześnie zapewnić bezpieczne działanie układu chłodzenia.
Rozwiązania związane z poborem wody są jednym z elementów inwestycji mających ograniczyć jej wpływ na ekosystem zalewu.
Przyłącze gazowe jest gotowe. Możliwe krótkotrwałe emisje hałasu

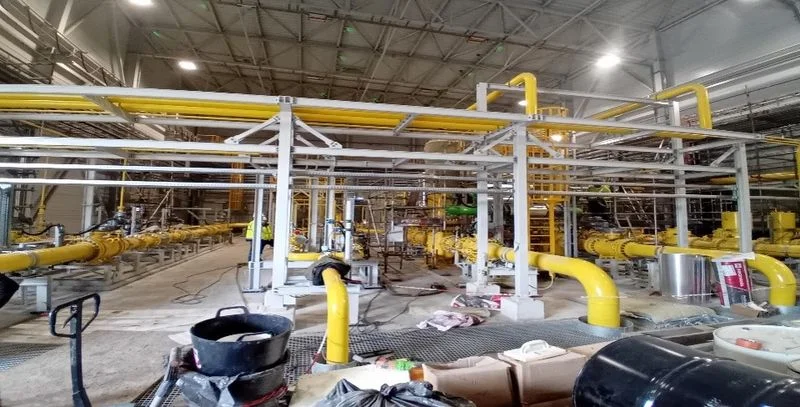

Zakończyła się także budowa przyłącza gazowego realizowanego przez GAZ-SYSTEM. Pozwoli to rozpocząć przygotowania do eksploatacji Stacji Przygotowania Gazu.
Prace w tym zakresie zaplanowano na drugą połowę lipca. Podczas ich prowadzenia mogą występować okresowe i krótkotrwałe emisje hałasu. PGE Nowy Rybnik ma informować o nich mieszkańców najbliższej okolicy inwestycji.
Pracownicy elektrowni szkolą się na symulatorach w Niemczech
Równolegle z pracami budowlanymi trwa przygotowanie kadry, która będzie obsługiwać nową jednostkę. Przyszli pracownicy bloku zostali wyłonieni przede wszystkim spośród załogi elektrowni węglowej.
Pierwsze dwie grupy uczestniczyły w specjalistycznych szkoleniach w centrum treningowym Siemens Energy w niemieckim Erlangen. Pracownicy uczyli się obsługi nowych instalacji przy wykorzystaniu symulatorów odtwarzających rzeczywiste warunki pracy bloku.
Szkolenia są związane z poziomem zaawansowania technologicznego nowej jednostki, która ma należeć do najnowocześniejszych obiektów tego typu w Europie.
Oddanie PGE Nowy Rybnik do eksploatacji jest planowane na pierwszy kwartał 2027 roku. Do tego czasu mają zakończyć się pozostałe prace, rozruch instalacji oraz przygotowanie kadry operacyjnej.





















Dodaj komentarz
